Principală  —  Ştiri  —  Economic   —   Ministrul Energiei, Dorin Junghietu, anunță…

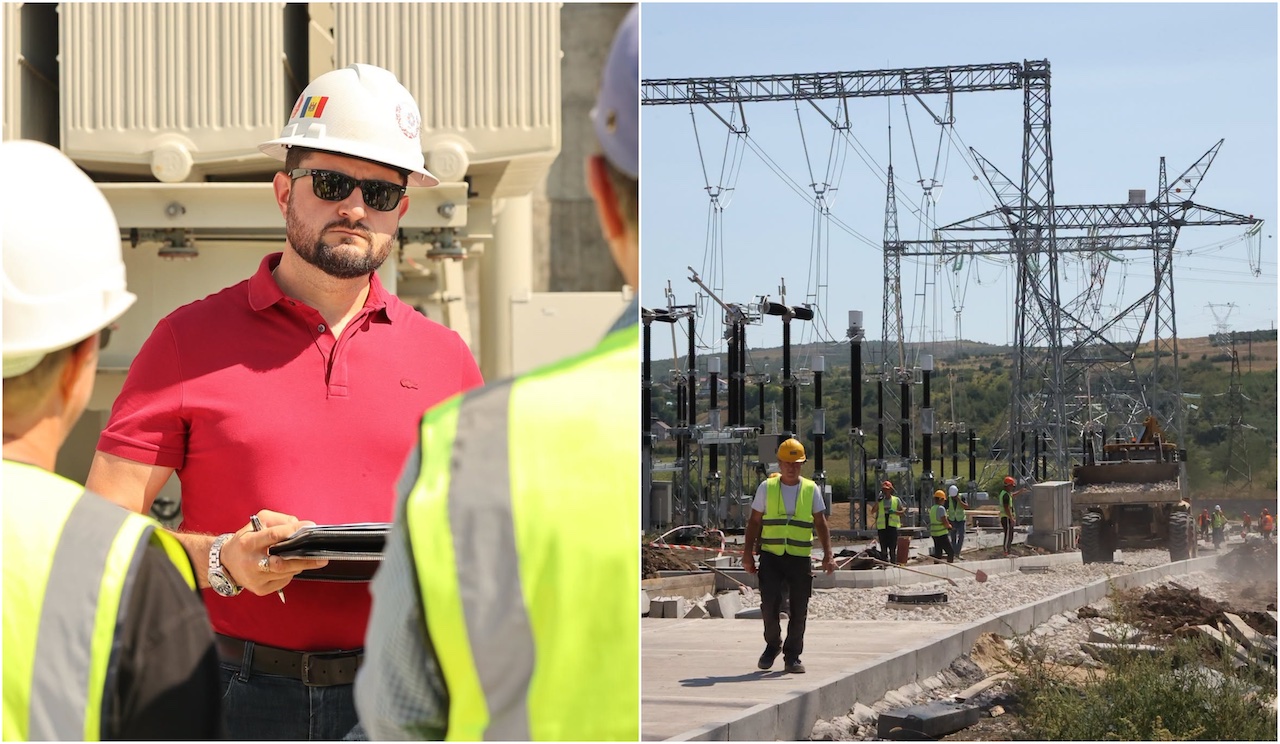

Ministrul Energiei, Dorin Junghietu, anunță că darea în exploatare a Liniei electrică Vulcănești – Chișinău va fi amânată. „Am solicitat contractorului responsabil să accelereze toate acțiunile pentru remedierea defecțiunii”

Sursa: Dorin Junghietu/Facebook

Ministrul Energiei, Dorin Junghietu, a anunțat că darea în exploatare a Liniei electrică Vulcănești – Chișinău va fi amânată din cauza „unor defecțiuni tehnice”. Ministrul a declarat că a solicitat contractorului responsabil de lucrările la Stația Electrică Chișinău să accelereze toate acțiunile pentru remedierea defecțiunii și finalizarea testărilor echipamentelor conexe.

Potrivit lui Junghietu, în timpul instalării echipamentului conex a fost identificată o defecțiune la unul dintre transformatoarele de curent. „Acesta nu face parte din infrastructura de bază a stației precum sunt autotransformatoarele, sistemele de protecție, automatizare și control, care reprezintă practic nucleul stației, însă asigură conexiunea cu rețeaua de 330 kV și, în lipsa lui, energizarea integrală a liniei și exploatarea comercială a proiectului sunt imposibile”, a precizat acesta.

Ministrul a declarat că echipamentul defectuos a fost întors la fabrica producătorului din Spania pentru remedierea defecțiunilor.

„În timpul dezasamblării, producătorul a decis efectuarea unor verificări suplimentare, care vor dura câteva săptămâni, împreună cu remedierea defecțiunilor. Din cauza acestor întârzieri, darea în exploatare a Liniei electrică Vulcănești – Chișinău este amânată până la înlăturarea defecțiunilor, desfășurarea tuturor procedurilor de recepție a lucrărilor și testare a echipamentelor. Subliniez: nerespectarea angajamentelor asumate și a termenelor pentru darea în exploatare a proiectului comunicate de contractor este inadmisibilă. În același timp, orice problemă tehnică identificată trebuie soluționată cu maximă responsabilitate, în cel mai scurt timp posibil, iar vinovatul să fie sancționat”, a precizat ministrul Energiei.

Finalizarea „Liniei independenței”, din nou amânată. Banca Mondială extinde termenul și semnalează întârzieri majore în proiectul liniei Vulcănești-Chișinău

Anterior, ZdG a scris că termenul de finalizare a proiectului construcției Liniei Vulcănești – Chișinău a fost prelungit cu șase luni, de la 30 iunie 2026, până la 31 decembrie 2026. Decizia este stipulată în ultimul raport al Băncii Mondiale, finanțatorul proiectului, document publicat pe 26 iunie 2026.

De asemenea, din proiect sunt eliminate două activități care ar necesita o perioadă de implementare care se extinde dincolo de noua dată de închidere propusă și, în consecință, anularea unei sume echivalente cu 4 milioane USD care nu mai este necesară pentru aceste activități.
